第十一章配管、配线
说明
一、配管工程均未包括接线箱、盒及支架制作。接线箱、盒及支架的制作应执行第十三章相应的项目定额。
二、由接线盒到灯具或消防探头等的金属软管可套用“金属软管敷设”相应定额子目。
三、所有电线管、钢管、可挠金属套管和刚性阻燃管暗配都不含割槽、刨沟、所凿沟槽恢复的工作内容,割槽、刨沟、所凿沟槽恢复执行本册相应定额另行计算。
四、暗装接线箱、接线盒定额中的槽孔按事先预留考虑,不计算开槽、开孔费用。
工程量计算规则
一、各种配管、线槽应区别不同敷设方式、敷设位置、管材材质、规格,以“延长米”为计量单位,不扣除管路中间的接线箱(盒)、灯头盒、开关盒所占长度。
二、定额中未包括钢索架设及拉紧装置、接线箱(盒)、支架的制作安装,其工程量应另行计算。
三、管内穿线和线槽配线的工程量,应区别线路性质、导线材质、导线截面,以单线“延长米”为计量单位计算。线路分支接头线的长度已综合考虑在定额中,不得另行计算。照明线路中的导线截面大于或等于6mm2,应执行动力线路穿线相应项目。
四、绝缘子配线的工程量不分绝缘子形式(针式、鼓形、蝶式),按配线位置(沿屋架、梁、柱、墙,跨屋架、梁、柱、木结构、顶棚内、砖、混凝土结构,沿钢支架及钢索)和导线截面积,以线路“延长米”为计量单位计算。绝缘子暗配,引下线按线路支持点至天棚下缘距离的长度计算。
五、塑料护套线明敷工程量,应区别导线截面、导线芯数(二芯、三芯)、敷设位置(木结构、砖混凝土结构、沿钢索和砖、混凝土结构粘接),以单根线路每束“延长米”为计量单位计算。
六、钢索架设工程量,应区别圆钢、钢索直径(φ6、φ9),按图示墙(柱)内缘距离,以“延长米”为计量单位计算,不扣除拉紧装置所占长度。
七、母线拉紧装置及钢索拉紧装置制作安装工程量,应区别母线截面、花篮螺栓直径(12、16、18)以“套”为计量单位计算。
八、车间带形母线安装工程量,应区别母线材质(铝、铜、钢)、母线截面、安装位置(沿屋架、梁、柱、墙,跨屋架、梁、柱)以“延长米”为计量单位计算。
九、接线箱安装工程量,应区别安装形式(明装、暗装)、接线箱半周长,以“个”为计量单位计算。
十、接线盒安装工程量,应区别安装形式(明装、暗装、钢索上)以及接线盒类型,以“个”为计量单位计算。
十一、灯具、开关、插座、按钮等安装定额不含预留线,预留线按下表另行计算。

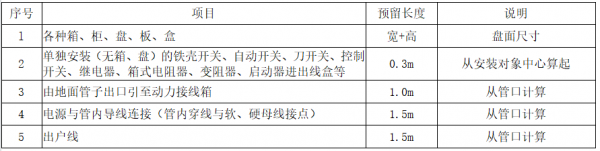

灯具、开关、插座、按钮等的预留线 单位:个
十二、配线进入箱、柜、盘、板、盒的预留线,按下表规定的长度,分别计人相应的工程量。
配线进入开关箱、柜、盘、板、盒的预留线 单位:根
十三、管内穿铁线定额子目是指电气及弱电工程中预埋好管,仅在管内穿铁线,不进行穿线时才能套用,其他情况下不能再套用该子目。
十四、人防穿墙套管管制作安装,按所穿线管直径以“个”计算。
